Fernwärmeausbau Bachletten
Der Basler Fernwärmeausbau erreicht in den nächsten Jahren das Bachletten-Quartier. Das teilweise bereits bestehende Netz wird verdichtet und erweitert, ein Quartierwärmeverbund wird in das Fernwärmenetz integriert.
Bautätigkeiten im Bachlettenquartier

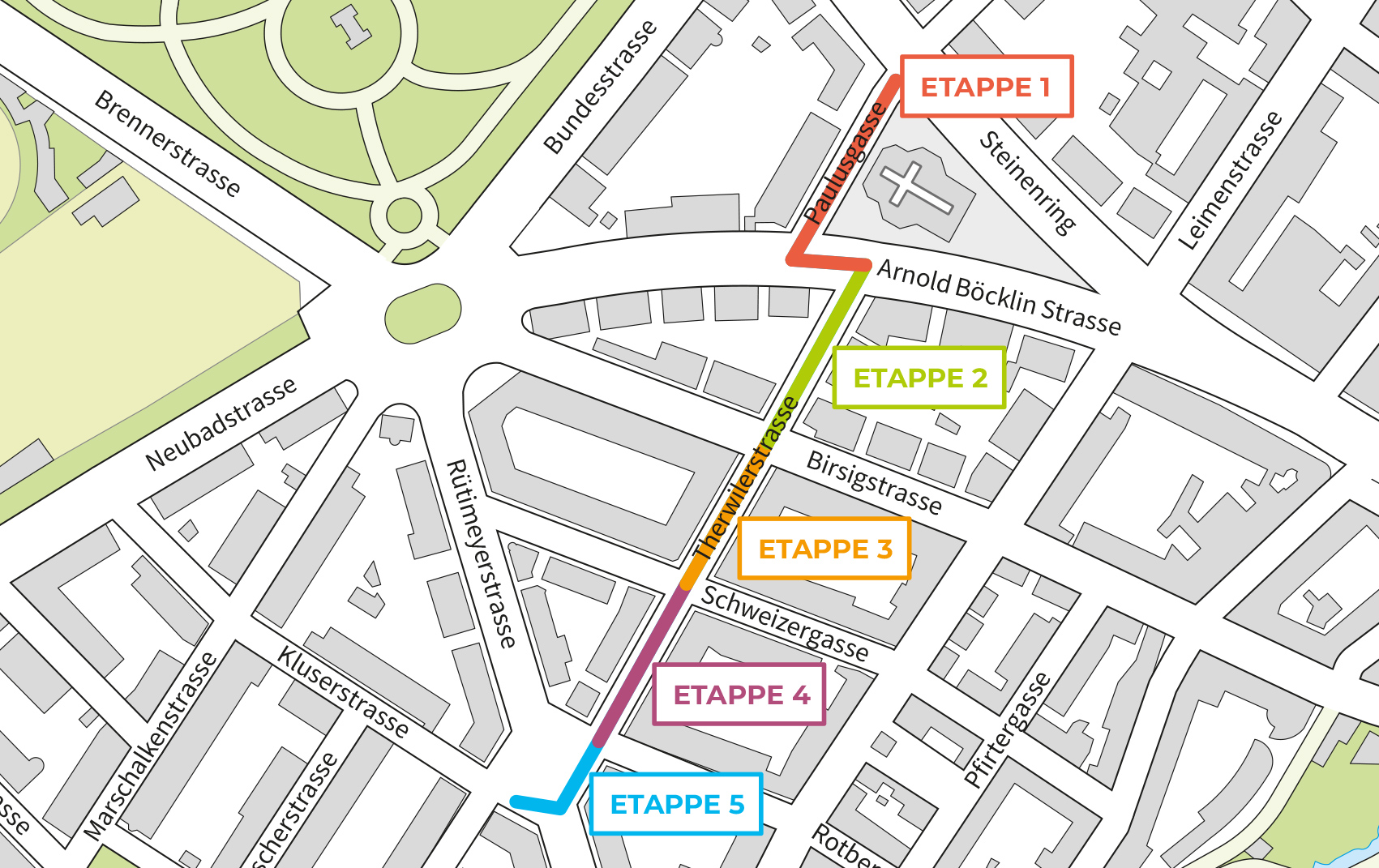

Die Realisierung der Fernwärmeleitung ist in drei Etappen geplant:
- Die Erste Phase umfasst den Perimeter Paulusgasse, Therwilerstrasse und Rütimeyerplatz.
- In der zweiten Phase folgt der Abschnitt Kluserstrasse, Marschalkenstrasse und Bernerring.
- In der dritten Phase wird der Abschnitt Neubadstrasse bis Schulhaus Neubad an der Kaltbrunnen-Promenade fertiggestellt.
Parallel zum Fernwärmeausbau wird IWB wo notwendig die Strom- und Wasserleitungen sowie die Hausanschlüsse erneuern.
Oberflächenumgestaltung nach Schwammstadt-Prinzip
Im Jahr 2021 hat der Regierungsrat des Kantons Basel-Stadt das Stadtklimakonzept verabschiedet. Darin sind eine Reihe von Massnahmen festgehalten, um die Hitzebelastung in der Stadt zu reduzieren. Zu diesen Massnahmen gehört auch die Umsetzung des Schwammstadt-Prinzips. Dabei geht es in erster Linie darum, Regenwasser als Ressource zu nutzen. Im Bachletten ist nun erstmals geplant, das Schwammstadt-Prinzip im bestehenden öffentlichen Strassenraum umzusetzen sowie Strassenabschnitte zu begrünen. Die dafür geplanten Umgestaltungsmassnahmen sind aufgrund von hängigen Einsprachen noch nicht rechtskräftig.
Downloads und Links
Laufende Bauprojekte
Ersatz Wärmezentrale Neubau
Um die Ziele der Dekarbonisierung zu erreichen, ersetzt die IWB die Wärmezentrale des Schulhaus Neubad mit erneuerbaren Energien. Dazu wird die Heizzentrale saniert, die sich unter dem Pausenhof Nord zwischen dem Schulhaus Kaltbrunnen und dem Schulhaus Neubad Nord befindet. Die ersten Arbeiten finden zwischen 13.07. und 31.07.2026 auf dem Pausenhof statt.
Kontakt Neubau Wärmezentrale Schulhaus Neubad
Fernwärmeleitung Kaltbrunnen-Promenade
IWB baut eine Fernwärmeleitung zum Schulhaus Neubad als Vorbereitung für einen neuen Anschluss an die Wärmezentrale, die sich unter dem Schulgelände befindet. Die Bauarbeiten dauern vom 04.05.2026 bis am 08.08.2026.
Kontakt Leitungsbau Kaltbrunnen-Promenade

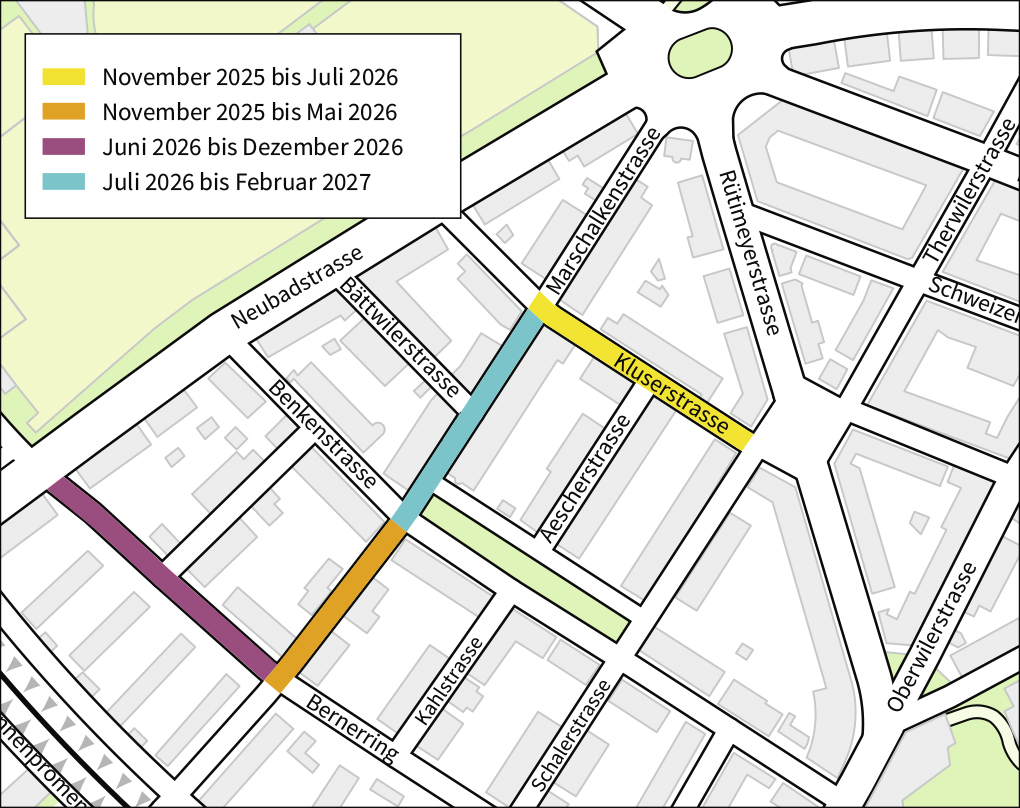

Erneuerung Kluserstrasse, Marschalkenstrasse, Bernerring
IWB baut in der Kluser-, und Marschalkenstrasse sowie im Bernerring eine neue Fernwärmeleitung und ersetzt die Strom- und Wasserleitungen. Der Kanton plant nach dem Fernwärme- und Werkleitungsbau die Strassenoberfläche teilweise zu begrünen und zu entsiegeln.
Erneuerung Therwilerstrasse und Paulusgasse
IWB baut in der Therwilerstrasse und in der Paulusgasse eine neue Fernwärmeleitung und ersetzt die Strom- und Wasserleitungen. Im Zuge des Fernwärmeausbaus und der Oberflächenumgestaltung plant der Kanton Baumpflanzungen und die Entsiegelung von Parkflächen. Die Arbeiten dauern vom 03.02.2025 bis Ende 2026.
