Verkehrsumleitung in der Münchensteinerstrasse

18. August 2021

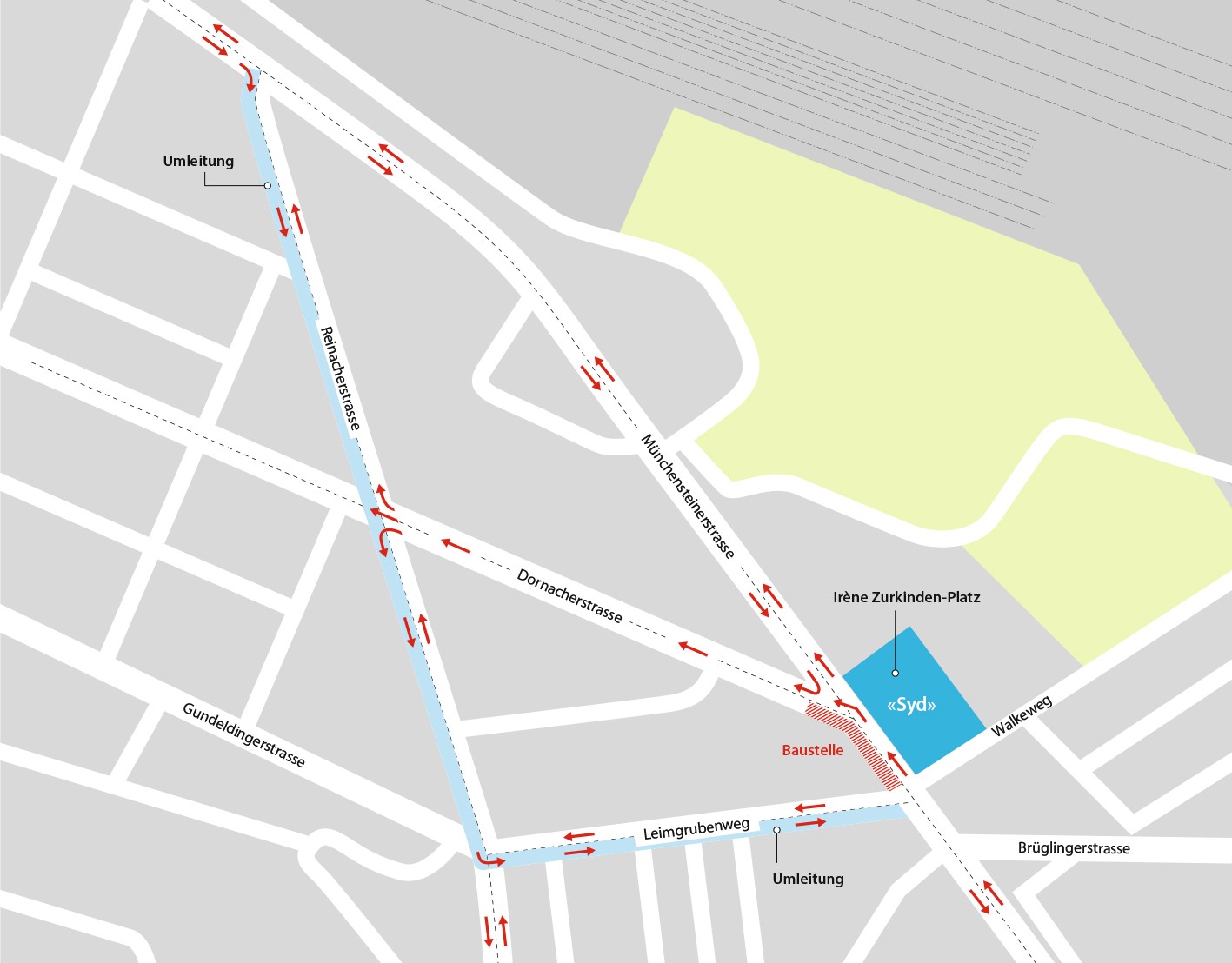

Am 23. August 2021 starten in der Münchensteinerstrasse zwischen Dornacherstrasse und Leimgrubenweg Leitungsarbeiten. Die Arbeiten stehen im Zusammenhang mit dem neuen Wohn- und Geschäftshaus «Syd», das aktuell am Dreispitz gebaut wird. Gleichzeitig entsteht vor dem Gebäude der öffentliche Irène Zurkinden-Platz, der mit 30 Bäumen bepflanzt wird. Um das «Syd» mit klimafreundlicher Wärme zu versorgen, baut IWB eine neue Fernwärmeleitung. Die Bauarbeiten sind auf andere Arbeiten im Quartier abgestimmt. Bis Ende November 2021 wird der Verkehr auf der Fahrspur stadtauswärts über die Reinacherstrasse und den Leimgrubenweg umgeleitet.

Die Bauarbeiten in der Münchensteinerstrasse und die Verkehrsumleitung werden bis November 2021 dauern. Fussgänger und öffentlicher Verkehr sind von der Umleitung nicht betroffen. Über die neue Fernwärmeleitung versorgt IWB das «Syd» mit klimafreundlicher Fernwärme.

Vor dem Gebäude entsteht der neue öffentliche Irène Zurkinden-Platz. Diesen baut und gestaltet das Tiefbauamt des Kantons Basel-Stadt. Er wird ein Aufenthaltsort und Treffpunkt am Dreispitz sowie Umsteigeknoten für den öffentlichen Verkehr sein. Der offene Platz wird mit 30 Bäumen bepflanzt und begrünt. Sitzgelegenheiten werden zum Verweilen einladen. In der Mitte des Platzes bringt eine im Sommer mit Wasser gefüllte Senke Kühlung. Für Velofahrende entstehen auf und unter dem Platz 150 neue Veloabstellplätze. Für diese Arbeiten ist ab Dezember 2021 keine Verkehrsumleitung mehr notwendig.

Je nach Fortschritt der Leitungsbauarbeiten kann es im November oder Dezember 2021 vereinzelt zu Nachtarbeiten an der Kreuzung Münchensteiner-/Dornacherstrasse kommen. Sollte dies der Fall sein, wird IWB die Anwohner und das Gewerbe rechtzeitig darüber informieren.

Bauarbeiten im Quartier Gundeldingen
Im Quartier Gundeldingen laufen aktuell weitere Bauprojekte von IWB, BVB und vom Tiefbauamt. Die Arbeiten in der Münchensteinerstrasse sind mit diesen Projekten koordiniert. In Berücksichtigung der Verkehrssituation auf den Hauptverkehrsachsen haben die Partner zusammen mit der Verkehrspolizei folgende Massnahmen beschlossen:

  • Zusätzlich zur Verkehrsumleitung via Reinacherstrasse-Leimgrubenweg-Dreispitzknoten wird die Reinacherstrasse ab der Kreuzung Gundeldingerstrasse/Leimgrubenweg bis Anfang 2022 stadtauswärts für den Fahrverkehr geöffnet.
  • An der Kreuzung Reinacherstrasse/Dornacherstrasse wird der Verkehr zu den Hauptverkehrszeiten durch Verkehrswachen geregelt.
  • Der für Herbst 2021 geplante Ausbau der Fernwärmeleitung in der Reinacherstrasse zwischen Jakobsbergerstrasse und Jakobsbergerholzweg wird auf das Jahr 2022 verschoben.
